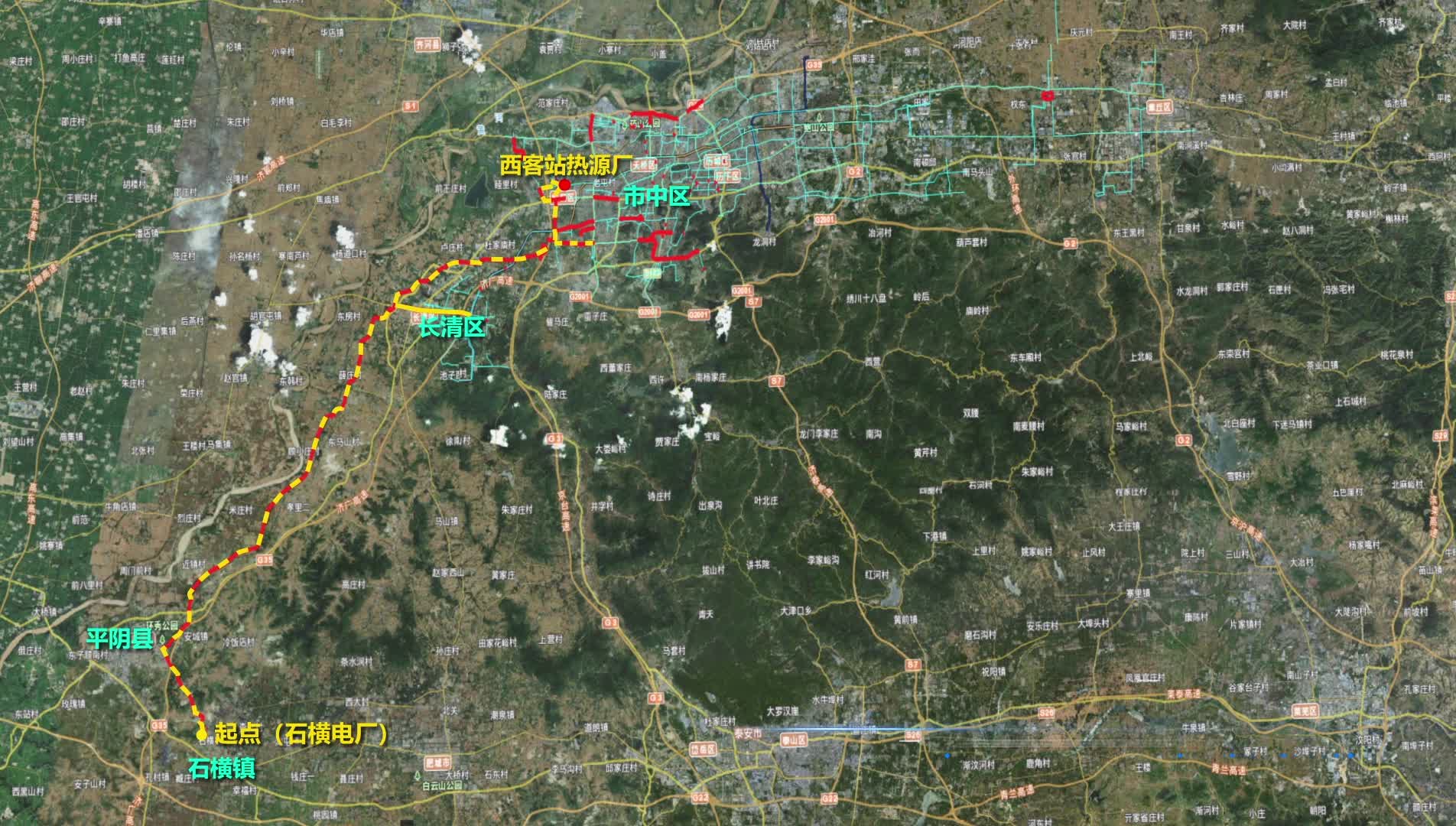

項目重大突破,“石熱”溫暖泉城
綠色低碳發展是中國式現代化的亮麗底色,也是高質量發展的重要目標和必由之路。
2023年濟南市政府工作報告將“研究實施‘萊熱入泰’‘外熱入濟’等供熱管網項目”作為建設現代化濟南都市圈的重要舉措。年初,全市“項目突破年”工作動員大會上印發的《濟南市深化新舊動能轉換推動綠色低碳高質量發展三年行動計劃(2023—2025年)》也提到,實施外熱入濟項目,推動濟南都市圈供熱一體化。
按照市委、市政府部署要求,在濟南市熱源建設推進工作專班的領導下,濟南能源集團以民生為本、項目為引,今年1月底開工建設石熱入濟長距離輸送供熱工程一期項目,將泰安石橫余熱引入濟南,實現跨越80公里的“溫暖牽手”,為加快建設“強新優富美高”新時代社會主義現代化強省會提供能源保障、貢獻能源力量。
開創國內4個第一
總供熱能力約3500萬平方米
隨著城市的不斷發展、城市化進程的加速、人民生活水平的不斷提高,城市集中供暖需求量逐漸增多。
面對用熱負荷的增加,濟南能源集團今年初啟動石熱入濟長距離輸送供熱工程一期項目建設,對于增加城區供熱能力、有效解決城區熱源缺口、保障群眾溫暖過冬、改善大氣環境質量具有重要意義。作為我市能源保供和能源結構調整的重大民生項目,項目熱源引自地處泰安肥城市的國能山東石橫熱電有限公司,沿線設置中繼泵站2座、中繼能源站2座,涉及新建、改建管網(干網、支網)總長度約80公里。
濟南能源集團黨委書記、董事長潘世英表示,石熱入濟一期項目是我市以“綠色”為底、“低碳”為筆的一次高質量發展探索,也是開創國內“管網最長、管徑最大、難點最多、工期最短”4個“第一”的城市長輸供熱項目,總供熱能力約3500萬平方米,今冬采暖季將供暖約400萬平方米,相當于2臺100噸/時鍋爐的供熱能力。下一步,項目將配合即將開工的聊熱入濟南線工程,于2025年采暖季形成供熱能力7000萬平方米,可替代主城區“十四五”關停并轉燃煤熱電廠,實現全域內供熱管網互聯互通。
支部建在項目上
“紅色引擎”打通“綠色暖途”
一面面黨旗迎風飄揚,一根根供熱“大動脈”有序下放,一個個佩戴黨徽的忙碌身影沖鋒在工程建設一線……從初春到深秋,從日出到日落,奮戰一線的能源人點燃“紅色引擎”,將汗水和智慧揮灑在“項目突破年”的建設一線。
據了解,石熱入濟一期項目跨越石橫鎮、孝里街道、歸德街道等8個街道(鎮),涉及趙莊村、石崗村、唐李村等97個村,沿途穿越21處河流、14處鐵路、8處高速等95處關鍵節點,涉及桁架架空、直埋敷設、頂管穿越、直埋圍堰、農田作業等類別,施工難度極大。
工程建設中,濟南能源集團堅持“項目建設到哪里,黨組織就建在哪里,黨的工作就跟進到哪里”,找準黨建工作與重點項目的切入點,實施“支部建在項目上、黨旗飄在工地上”實踐活動,獨創項目CP管理模式,組建24個臨時黨支部、14組項目CP,凝聚攻堅克難、干事創業的共同體。同時,通過“七比兩創”量化賦分,充分發揮基層黨組織的戰斗堡壘和黨員的先鋒模范作用,以黨建強、業務強促進項目優、隊伍優,打造項目突破“主陣地”,奏響能源發展“主旋律”。
作為項目的具體實施方,濟南能源集團所屬熱力集團、工程集團弘揚新時代“三個不相信”精神,強化落實力、執行力、穿透力,實行“一個項目、一套班子、一抓到底”的“三個一”責任機制,推動基層黨建和項目建設深度融合、相互促進,一步步打通“綠色暖途”,實現跨越80公里的“溫暖牽手”。
頂格推進工程建設
數智賦能項目管理全生命周期
“石熱入濟一期項目關乎民生,我們時刻緊繃安全、質量、工期三根弦,頂格推進工程建設,克服建設過程中各種難點堵點,全要素聯動,9個月日夜奮戰,完成了10月底前完工的節點目標。”濟南熱力集團域外公司李忠介紹,項目還使用視頻監控系統、自動焊接、陰極保護等創新技術,惠及包括建造、運營在內的工程項目管理全生命周期。

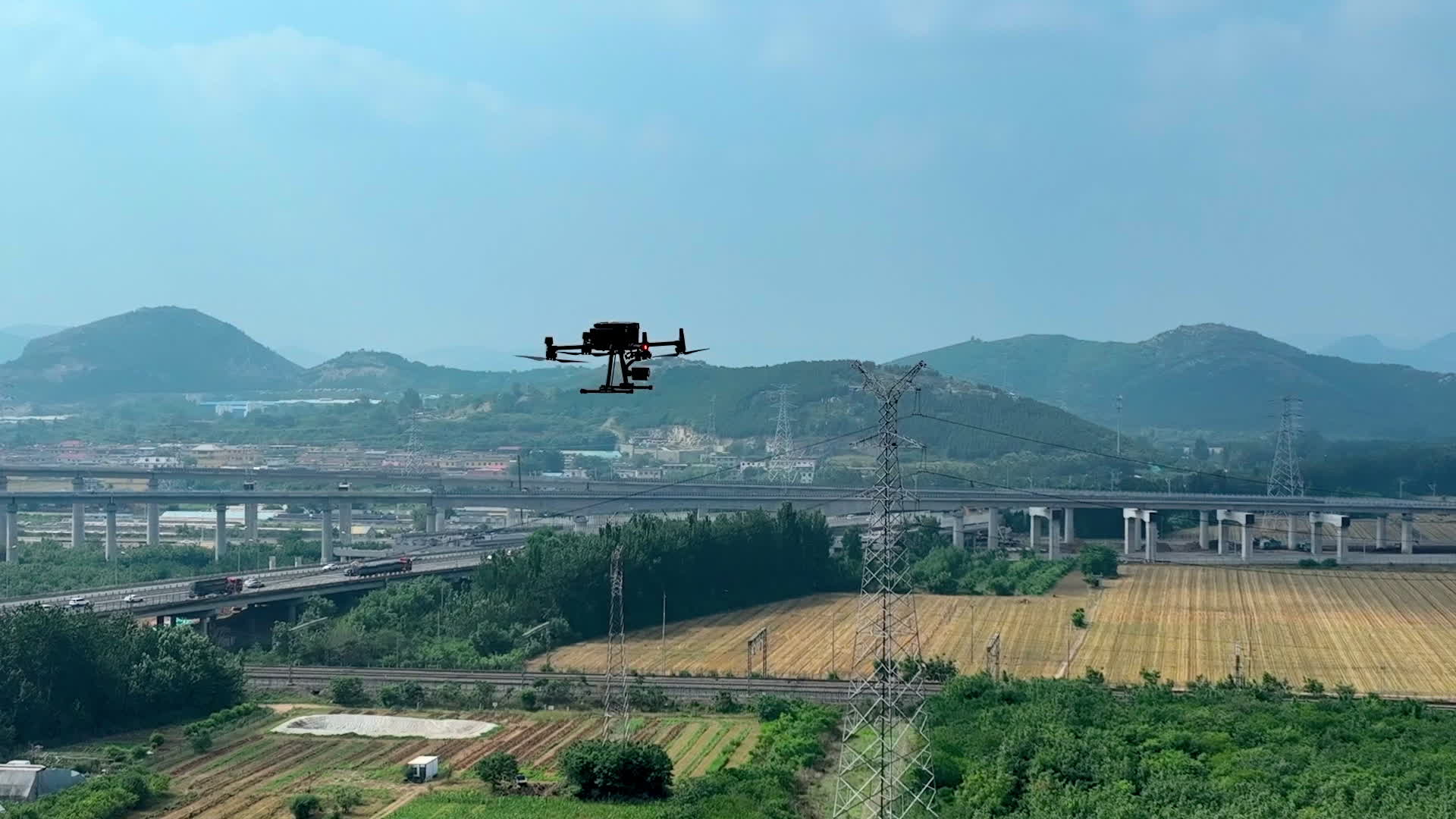

項目管控有“天眼”。石熱入濟一期項目全力打造新型數字化工地,建成110余路立桿視頻監控,引入15架遠程操控無人機,建立起地面巡查與空中監管相結合的檢查巡查管控體系,覆蓋項目建設的全標段、全時段。

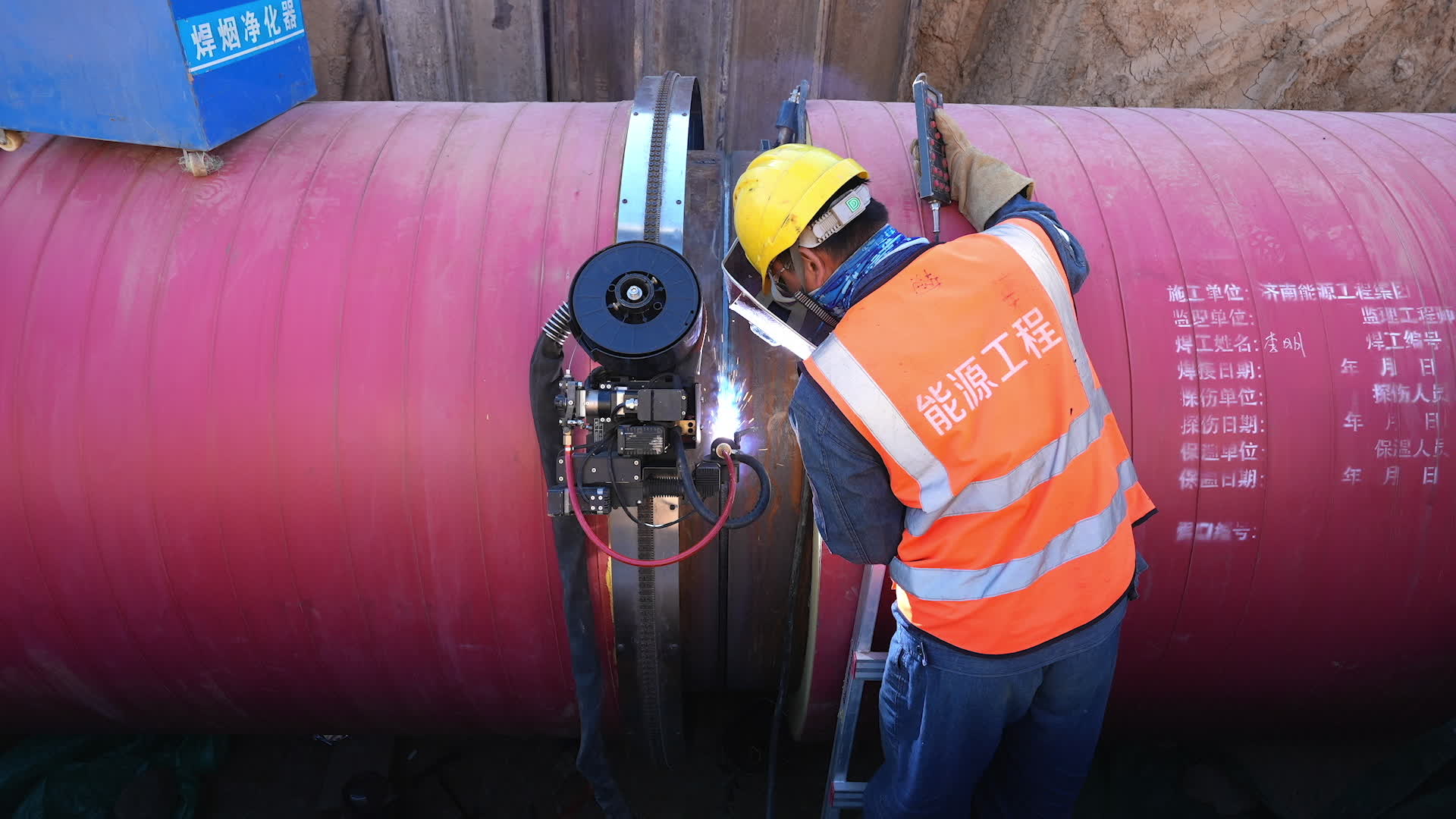

管道焊接全自動。項目采用全位置自動焊接技術,大幅度提高效率,還具有焊接質量好、焊口一致性、勞動強度低等優點,有利于管道長期安全運行。
掛圖作戰可視化。項目采用信息化作戰圖直觀呈現、實時體現,通過系統實現精準管控、研判,以科技賦能助力工程建設提質增效、保障安全平穩實施。
運行狀態能感知。為保障長輸管道建成后的安全穩定運行,項目特別引入光纖測漏技術,將探測光纜沿熱力管道并行敷設,做到實時傳輸溫度數據、感知運行狀態,遇有突發狀況也能做到精確定位、實時報警。
立冬已至,寒意漸濃,石熱入濟一期項目已經進入正式供暖前的最后調試階段。在諸多“黑科技”的硬核保障下,來自泰安石橫的余熱正穿山越河,也將如期溫暖泉城濟南。
項目重大突破,“石熱”溫暖泉城
